茂名供电局:圆满完成110千伏文冲口站全停检修工作(图)
编辑:时空快讯 发布:2020-11-27  来源:茂名网  作者:吕东 浏览:3756

  11月26日,伴随着投入10千伏黎和开关站备自投,110千伏文冲口站全停检修系列工作宣告圆满完成。110千伏文冲口站全停检修只是短短一天,但保供电却是持续和艰巨之功,背后是南方电网广东茂名供电局多部门多专业的协调推进,管控关口前移,全过程对设备、人身、电网风险进行全方位辨识与有效管控,更是各相关部门之间的持续联动、以人定量以实现主配协同、分层分级、责任明确、协调有序的过程。

  辨识风险稳方向

  110千伏文冲口变电站是茂名电网的功勋变电站,属于南方电网首座智能变电站,承担了茂名河西区域中心供电,更是茂名电网“一小时区域”,一系列因素对110千伏文冲口变电站全停检修期间电网风险的管控提出了更为精细化的要求。据悉,110千伏文冲口站全停检修期间,10千伏母线失压故障损失城区用户数有构成二级事件的风险。

  风险就是命令,防控就是责任,茂名供电局系统部在收集汇总110千伏文冲口变电站全停检修申请后,充分发挥党建引领的作用,不等不靠,马上组织调度、继保、通信、自动化等专业党员骨干组成专项管控攻坚小组,当即对变电站全停等大型检修工作方案进行联合复审,根据复审通过的方案重新核定变电站全停等大型检修工作的可操作性并提出初步管控要求。


  在月度检修协调会上,系统部联合生产技术、基建、市场、变电所、输电所等多部门对110千伏文冲口变电站全停检修工作进行审核,重点关注检修工作内容的必要性和紧迫性、检修工期和时间选择的合理性、检修工作对用户特别是涉及的7家危化品企业用户的影响、主网检修对配网线路的转供电需求或者停电配合需求,并确定通过配网转供电将二级事件风险降至三级事件风险的基本方向。为确保此次110千伏文冲口站全停期间10千伏线路负荷转供线路的健康运行,全面提升茂名电网主配网设备操作效能,系统运行部在110千伏文冲口站检修计划发布之初即与茂南供电局进行对接,成立专项管控小组,负责组织、协调文冲口站检修期间的相关工作协调及检修期间的相关工作的决策。

  未雨绸缪谋突破

  系统运行部叶睆总经理说:“110千伏文冲口站全停检修大型复杂操作属于一环紧扣一环,一个环节的阻滞不仅影响后续操作,更影响110千伏文冲口站全停检修全局,风险多存在一分钟,电网运行的压力就更大。”

  此次110千伏文冲口站全停检修存在10千伏转供裕度不足、操作多且复杂、短暂的工期等问题,对主配网设备操作效能,大型复杂停送电操作风险管控提出了较高要求。系统运行部专项管控攻坚小组与茂南供电局专业人员反复磋商文冲口变电站检修期间10千伏负荷转供方案,最多达17稿,最后确认110千伏文冲口站10千伏文新线、文大五线、高岭线为重点管控线路,站内需执行临时定值9项、站外需执行定值6项,10千伏转供电操作步骤80项。


  因此主网调控班、配网调度班积极主动介入,组织编制主网调控班、配网调度班《主、配网设备停电检修计划日操作量统计分析表(110千伏文冲口站)》,一方面对110千伏文冲口站全停检修期间关键主、配网设备停送电操作量进行统计,细化操作步骤对应时间,根据预安排时间提前安排调控员跟踪,提前构思组织编制调度操作方案,提前与相关巡维中心、供电所做好密切沟通协调,明确操作人员安排,统一操作思路,进一步优化调度操作方案,为防止设备操作过程中发生开关、刀闸、五防等因故障无法正常操作,提前协调变电所组织检修人员、五防管理人员到站,在紧急情况下,实现现场快速处理。真正做到专人专项,专人跟踪,提前评估操作量,采取以人定量的安全管控思路,重点把握优化主、配网调度之间的委托操作等流程,通过桌面推演、试转供电模式等,细化调度操作方案工作责任人,掌握调度操作人员管控能力是否与当前操作量相匹配,落实专业管理人员旁站监督管控要求,真正做到由上而下履职到位,安全风险可控在控。

  同时系统运行部积极与茂南供电局进行无缝对接,持续优化110千伏文冲口站检修转供负荷分析,确保转供电方案宣贯到位,敦促相关线路进行转供前特巡并对缺陷处理到位,核实转供电相关线路定值准确,核算线路转供方案线损,对危化品企业走访告知失电风险,做好错峰限电用户的沟通解释工作,明确自主限电错峰、强制拉闸限电等触发机制,落实关键转供电地点驻点人员安排等。

  平稳过渡显实效

  11月24日下午15时110千伏文冲口站全停检修保供电工作正式拉开序幕,当天成功将9条风险较低的10千伏线路转移,同时降低25日上午10千伏倒母线的操作风险,静待11月25日上午“啃硬骨头”

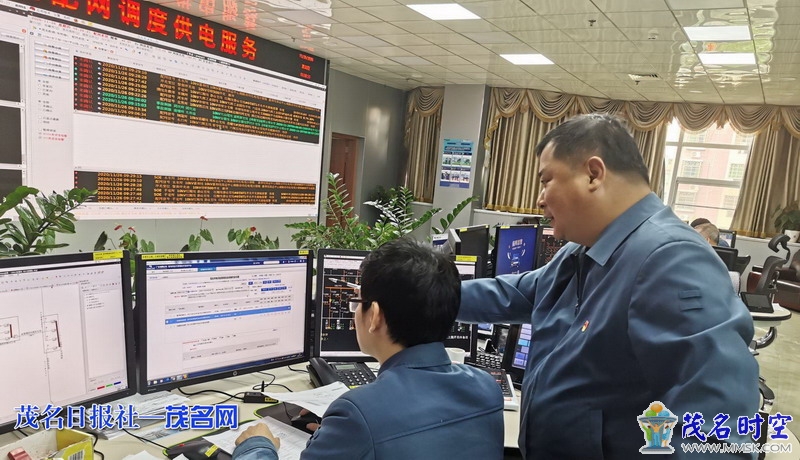

  11月25日上午随着110千伏广场站10千伏广福线通过倒母线方式成功转供110千伏文冲口站10千伏#3母线,110千伏文冲口站10千伏#1、10千伏#2母线也相应带上了负荷,负荷监控组成员屏神静息监控着调度画面的负荷监测画面,110千伏文冲口站10千伏文新线、10千伏文大五线、10千伏高岭线负荷正常等负载信息不断按照110千伏文冲口变电站检修期间10千伏负荷转供方案要求时间段反馈给领导小组。由于正值岁末年初施工高峰阶段,除110千伏文冲口站需重点关注外,主、配网调度班也面临着其他操作任务的巨大压力,专项管控攻坚小组提前构想,按照潮汐值班工作方案要求及以人定量的安全管控工作思路,增派专职调度员跟踪110千伏文冲口站全停检修期间关键线路、关键节点的监盘工作。系统运行部党支部则发挥党支部战斗堡垒作用,采取临场指挥、现场解决的办法,确保110千伏文冲口站全停检修保供电关键节点平稳过渡。

  11月25日18时17分,110千伏文冲口站全停检修按期完工,21时56分110千伏文冲口站#1号主变送电完毕,23时57分将10千伏部分负荷恢复正常方式降低电网风险。11月26日 11时13分,110千伏文冲口站全停检修期间保供电结束,期间主配网调度下达调度指令多达229项,累计出动各类保供电人员95人次、车辆18台次、特巡特维25次,实现“零差错、零跳闸、零投诉、风险可控在控”的保供电目标。

  通讯员 吕东

上一篇:没有了
下一篇:没有了
发布评论
称呼:
验证码:
内容:
用户评价
茂名基层风采更多>>
  • 茂名供电局:圆满完成110千伏文冲口站全停检修工作(图)

      11月26日,伴随着投入10千伏黎和开关站备自投,110千伏文冲口站全停检修系列工作宣告圆满完成。110千伏文冲口站全停检修只是短短一天,但保供电却是持续和艰巨之功,背后是南方电网广东茂名供电局多部门多专业的协调推进,管控关口前移,全过程对设备、人身、电网风险进行全方位辨识与有效管控,更是各相关部门之间的持续联动、以人定量以实现主配协同、分层分级、责任明确、协调..

    浏览量:3756次发布时间:2020-11-27
